項目執行時間:2019年10月1日-2019年10月25日

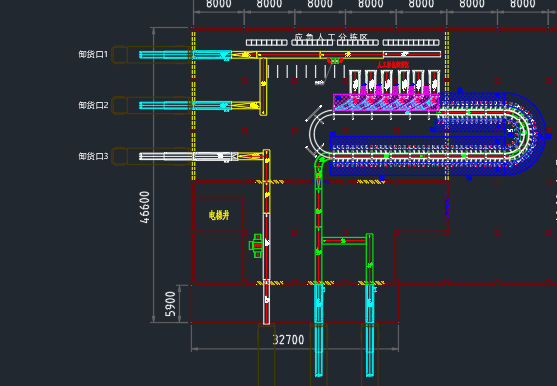

項目大致內容:
1:新增皮帶線150米

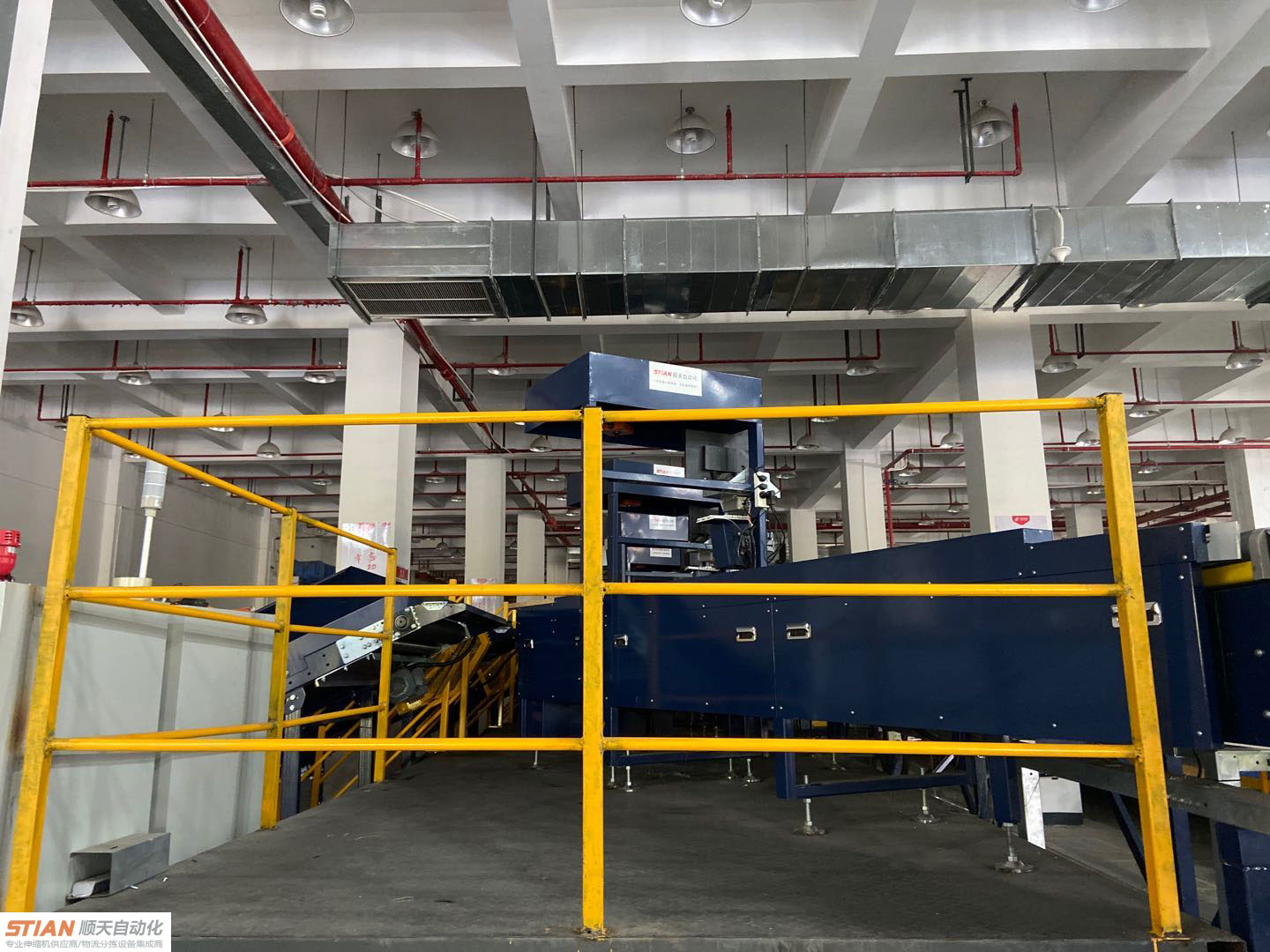

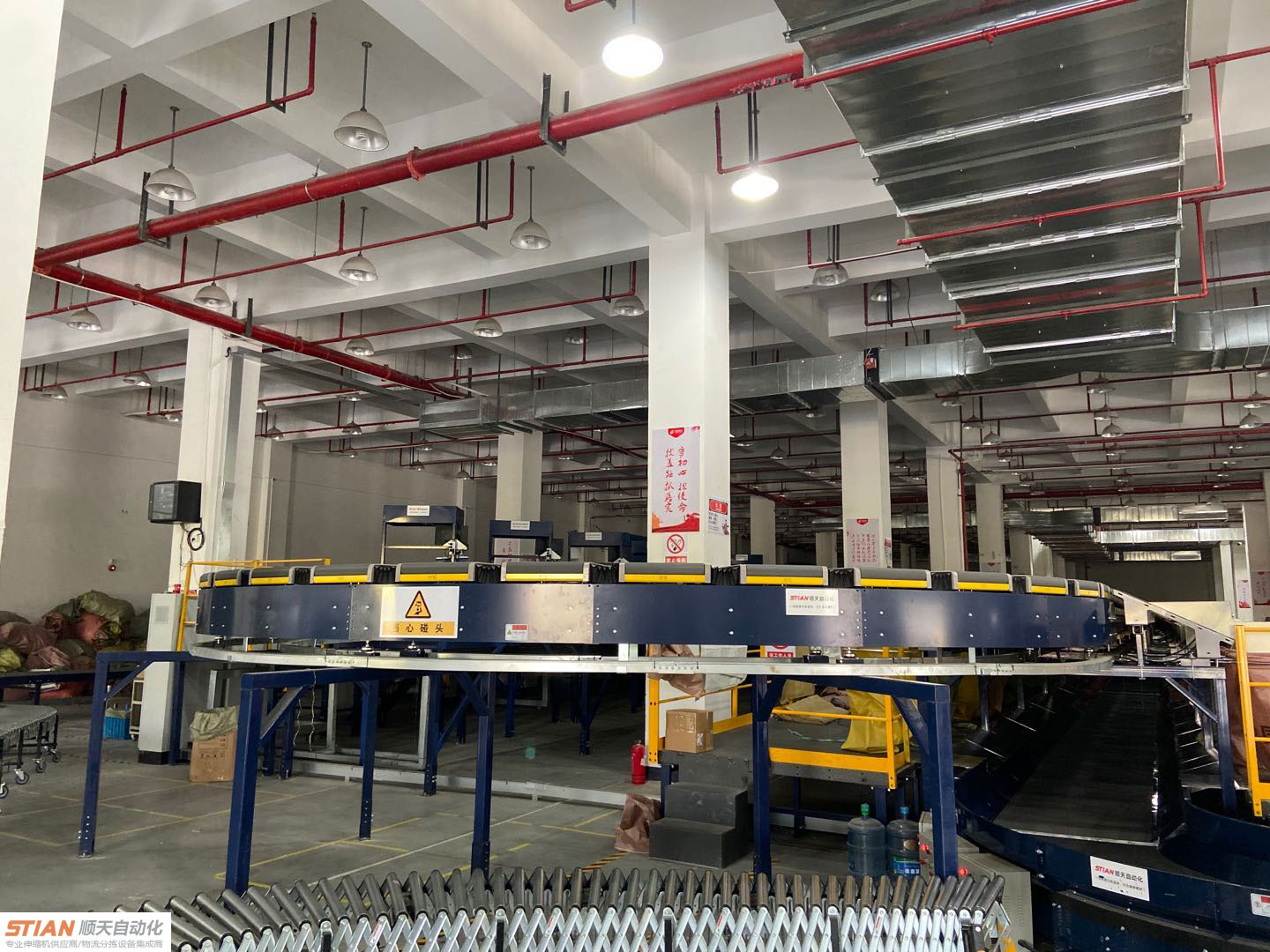

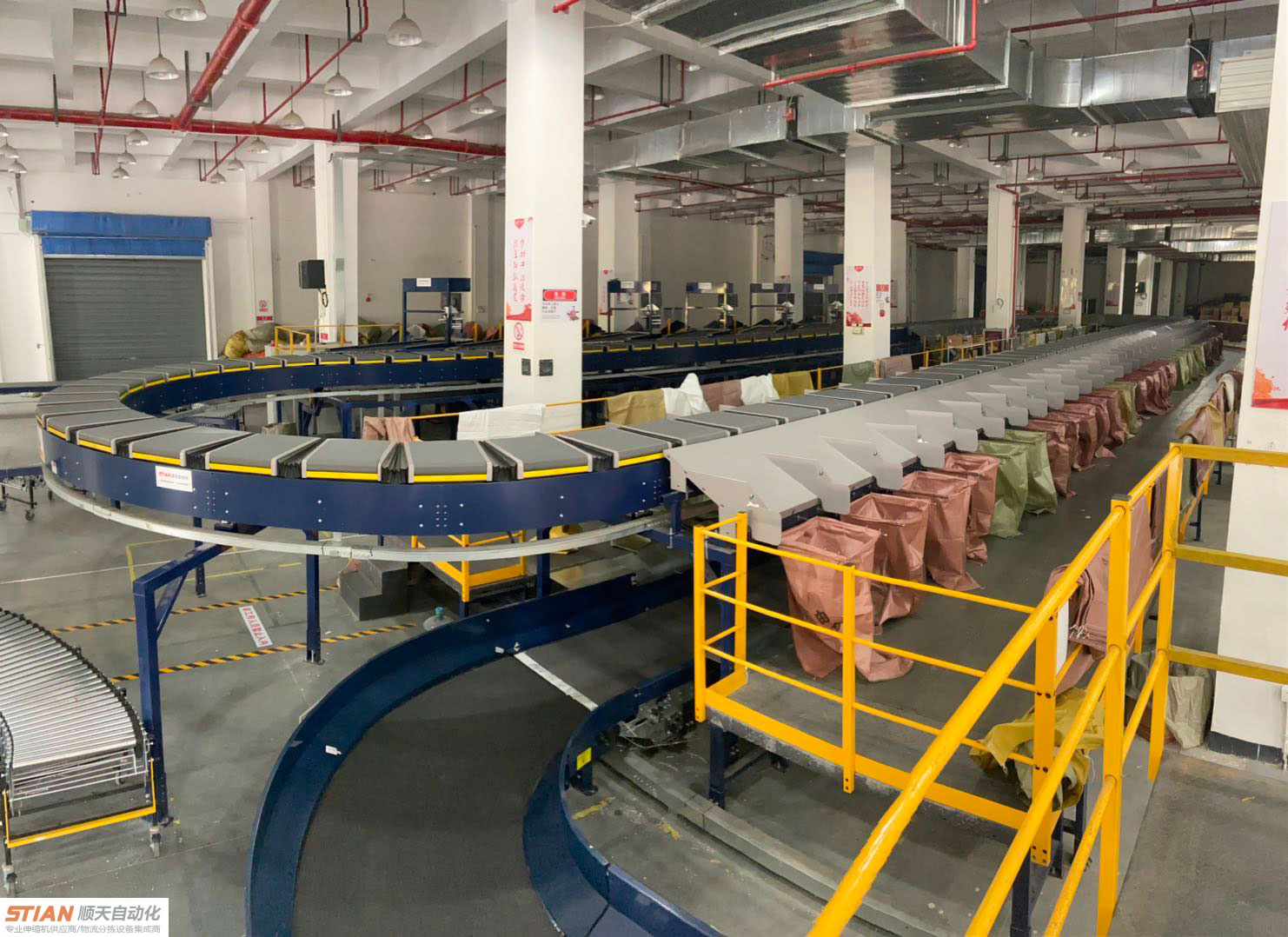

2:新增自動分揀機一套
3:新增三節式供包機6臺

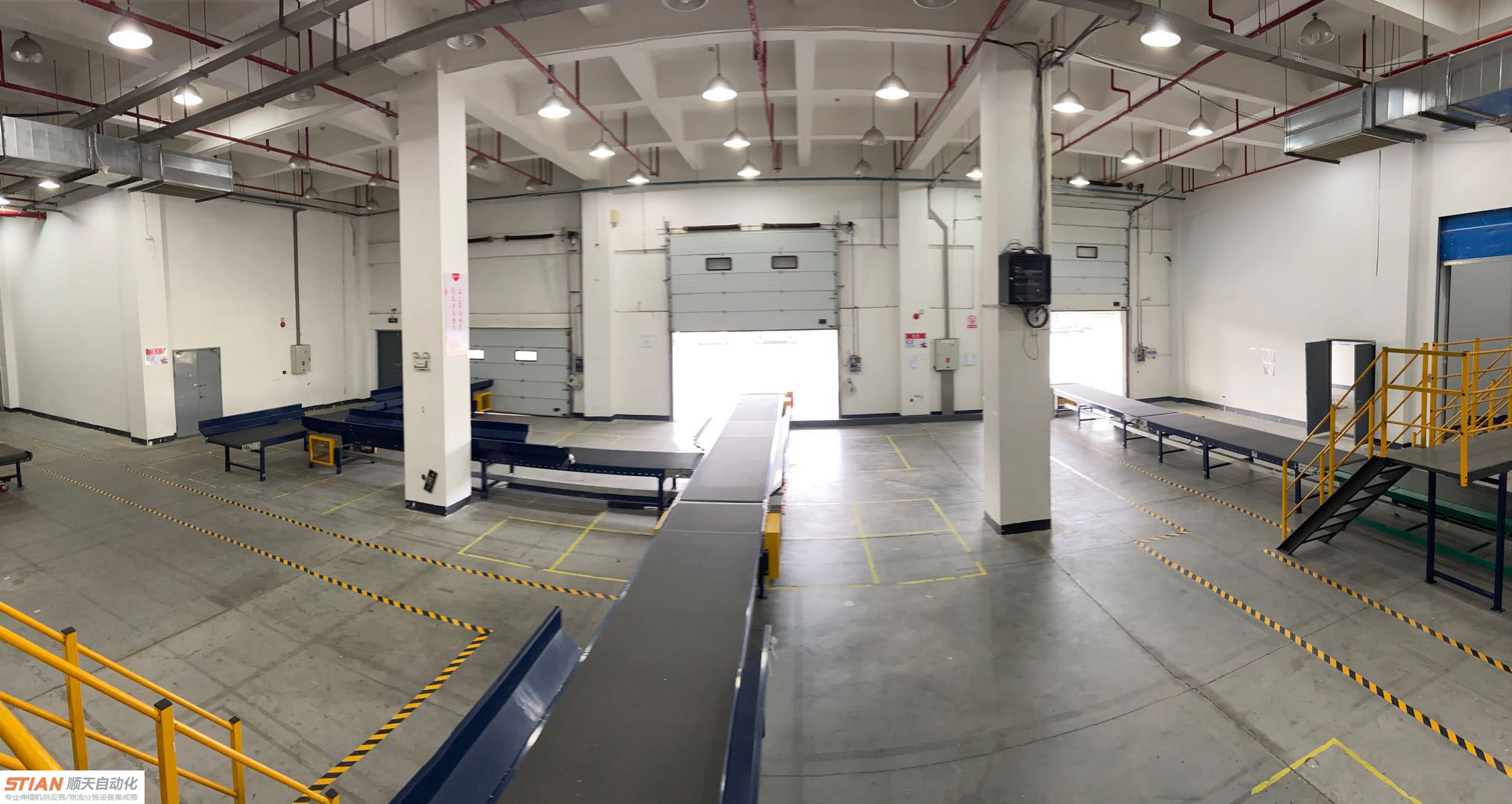

4:新增收料機6臺

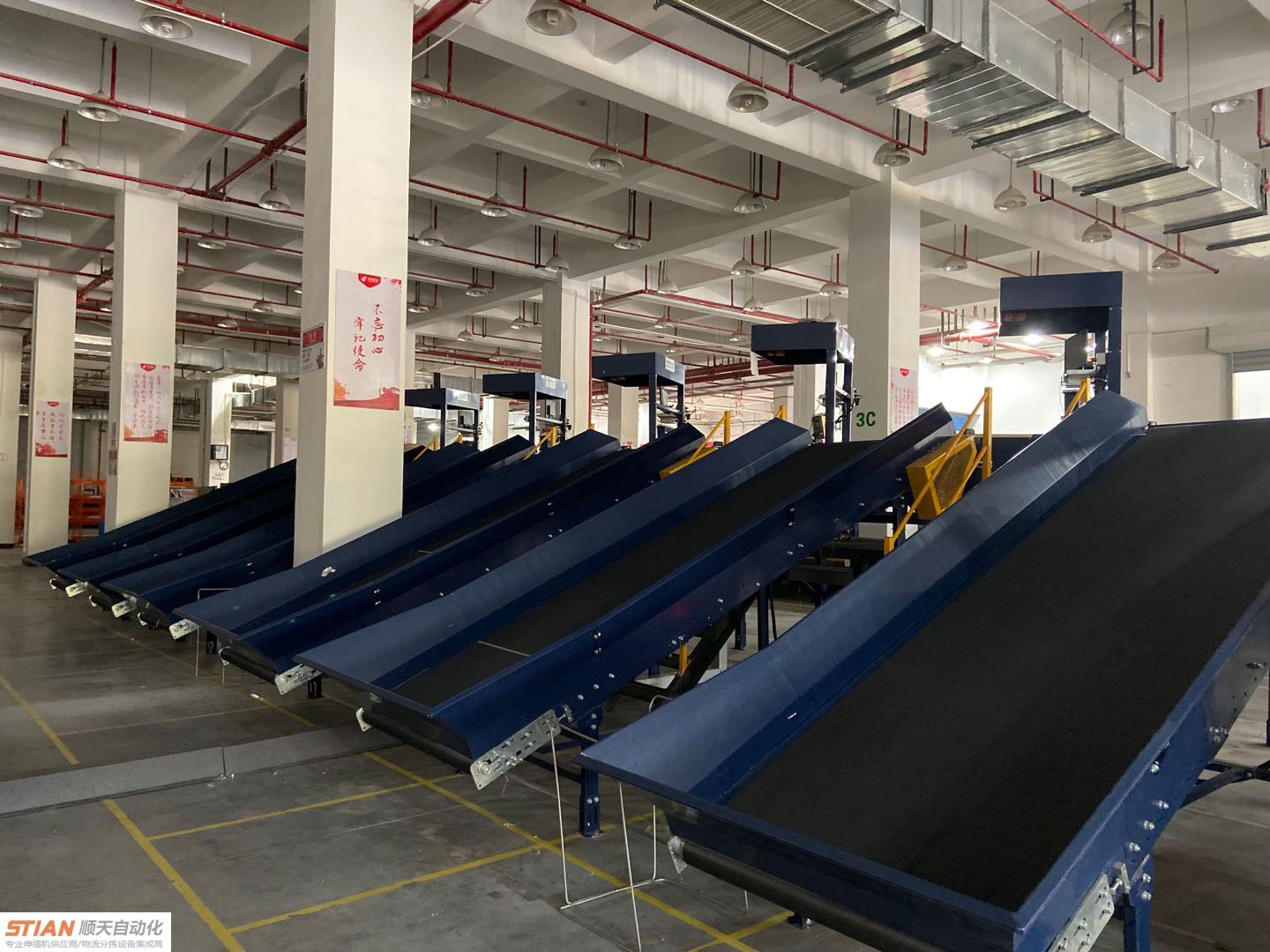

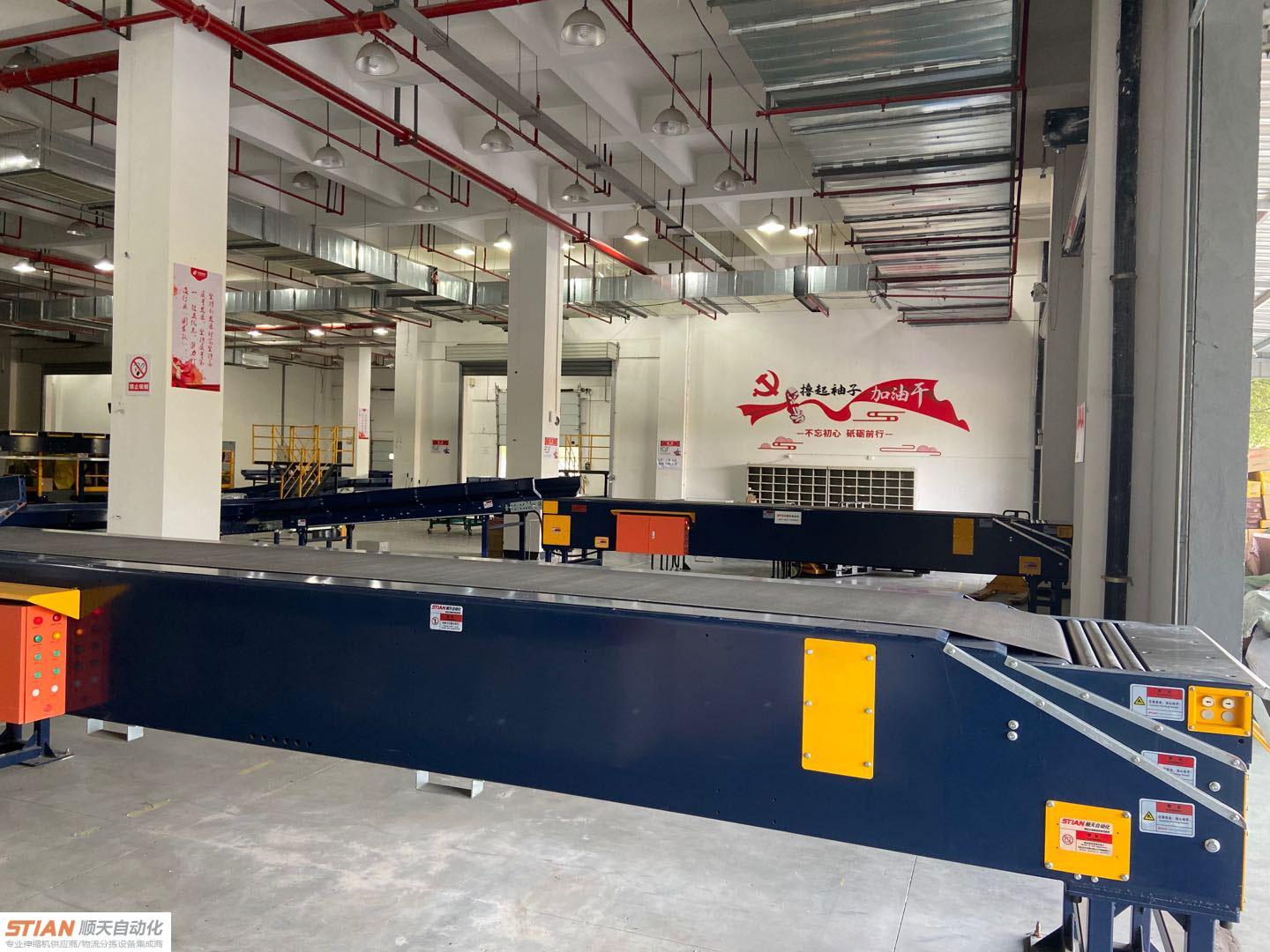

5:新增三節式伸縮機4臺
6:利舊線體60米
項目大致經過:
1:前期:現場勘測,對接現場負責人商議項目細節以及具體施工時間,商量由于土建廠房對項目施工造成的影響。
2:發貨:與現場以及我司生產確認發貨的順序以及現場堆放物料場地。
3:安裝:嚴格按照項目施工計劃進行施工,到場優先進行自動分揀機安裝定位,觀察是否有干涉。精確到每個人每天的工作量,如發生增補變更,第一時間與現場負責人確認,簽單,第一時間安排生產制作物料,安全第一。
4:收尾:公司內部安排權威進行現場檢查,嚴格遵守客戶內部要求,如有不合格的立刻安排整改,確保順利交付。
5:交付:客戶安排各部門主管與我司項目經理進行現場驗收,包括一段時間的使用狀況,現場設備與合同清單是否可以對得上,設備的外觀以及性能還有安全性是否合格。客戶安排機修與我司工程師學習維修調試的方法,方便日后可以自行處理問題。交付后提供長期技術支持。
